9月—10月是施工黄金期,,,,,也是攻坚的关键时刻。。。。。。。随着雨水渐少,,,,,飞跃大道龙脊河防汛压力减小。。。。。。。济南市政集团飞跃大道项目部日夜忙碌、紧锣密鼓,,,,,利用施工的大好时期,,,,,紧追猛赶,,,,,掀起了施工热潮,,,,,完成一个又一个节点目标。。。。。。。
在龙脊河西侧,,,,,综合管廊回填及路床施工是节点能否按期完成的决定性因素,,,,,而北侧DN1500的雨水管是管廊回填的一个重要制约点。。。。。。。雨水沟挖深距现状地面7米,,,,,管径大,,,,, 挖槽、下管、回填都很困难,,,,,而且和综合管廊回填冲突,,,,,“管廊回填必须按期完成,,,,,雨水管这块硬骨头必须提前拿下!”在飞跃大道项目部职工日夜奋斗下,,,,,从10月7日至11日仅5天时间便完成雨水管施工任务,,,,,综合管廊回填也克服了中秋和国庆两个假期的断点,,,,,在规定工期内完成任务。。。。。。。
在龙脊河西侧还有一条南侧人行道紧贴殷陈小学北侧院墙,,,,,且学校院墙没有基础,,,,,这就为人行道上污水施工造成了很大的困难。。。。。。。污水沟挖深3.5米,,,,,挖深较深,,,,,不做支护学校院墙很有可能倾斜或者倒塌,,,,,项目部在施工前采取钢板桩支护有效的解决了这一问题。。。。。。。南侧慢车道是2.2*1.5米的现浇混凝土雨水沟内接DN1800的雨水管,,,,,挖深距地面6米,,,,,下口宽4米,,,,,上口宽9米 ,,,,,“北边建大管廊,,,,,南边还附赠一个小管廊”,,,,,项目部青工说。。。。。。。雨水沟放坡会影响南侧快车道路床施工 ,,,,,为保证快车道路床按期完成,,,,,项目部人员日夜不断点施工,,,,,保证雨水沟进度和回填质量的同时,,,,,在规定时间内完成南侧雨水管线施工。。。。。。。

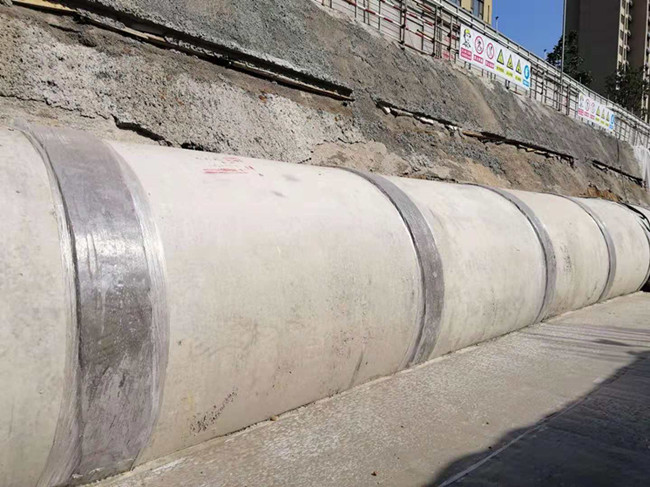

雨水管道敷设
工业南路以东管廊回填完成后,,,,,快车道的燃气、给水专业管线也施工完成,,,,,雨污水管道也已全部完成,,,,,经过几个月的奋斗,,,,,新葡的京集团已接近尾声。。。。。。。截止目前,,,,,工业南路以东北半幅快车道沥青已摊铺完成,,,,,南侧快车道路床一二步水稳已施工完成。。。。。。。

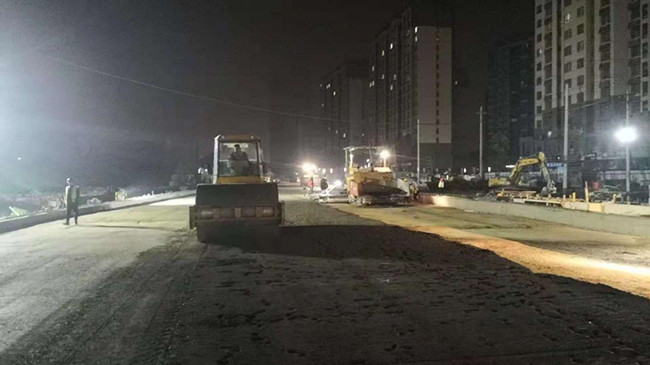

工业南路以西水稳摊铺

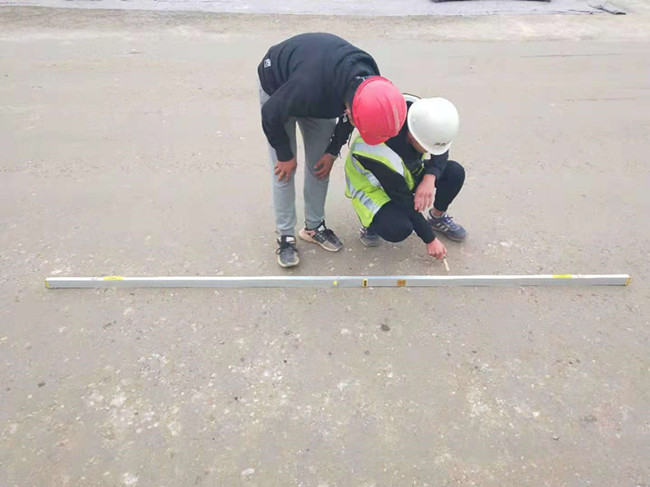

水稳平整度测量

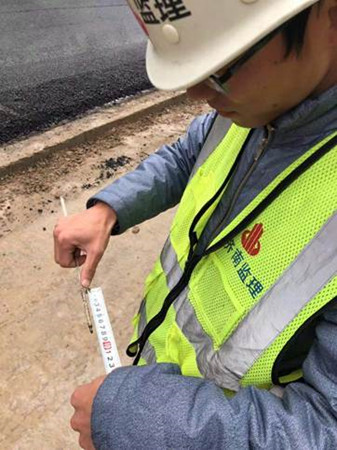

沥青温度、厚度检测
飞跃大道项目部青年突击队队员
